为确保都江堰灌区“十四五”续建配套与现代化改造工程渠首排洪护岸项目顺利开工建设,保质保量完成目标任务,都江堰渠首管理处多措并举,加快推进项目正式开工前期各项准备工作。

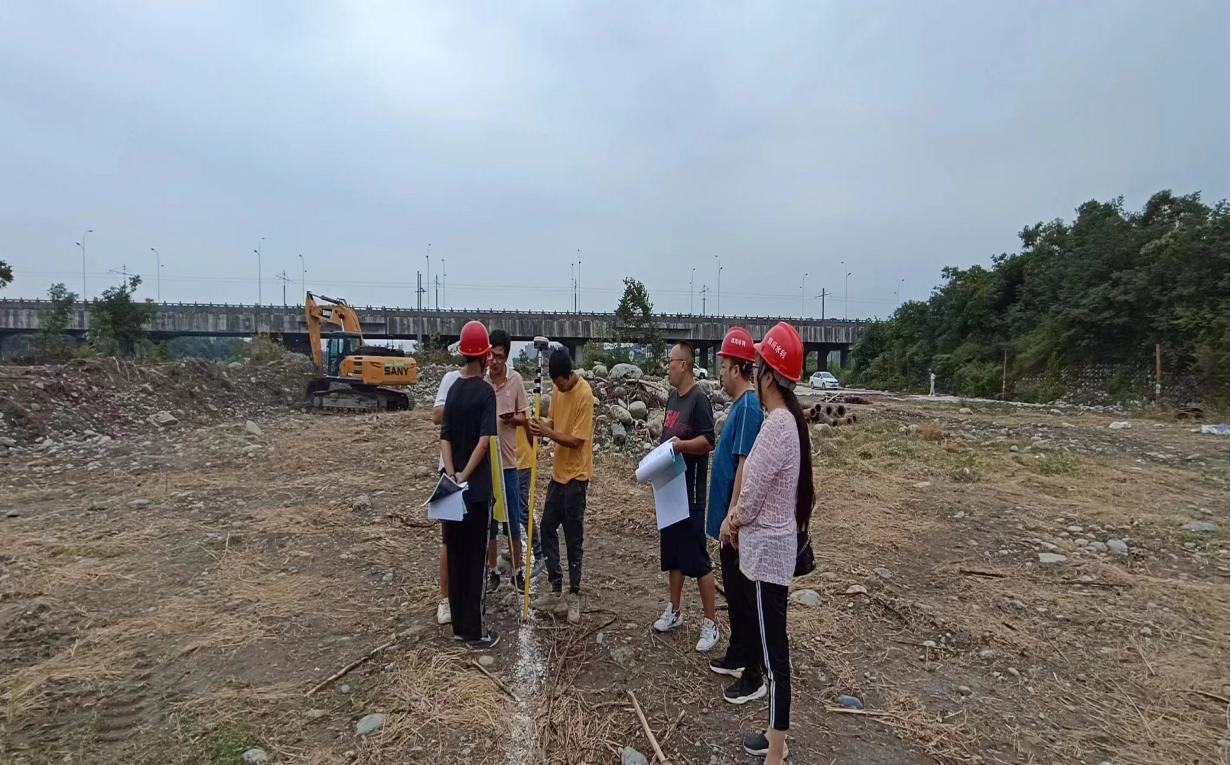

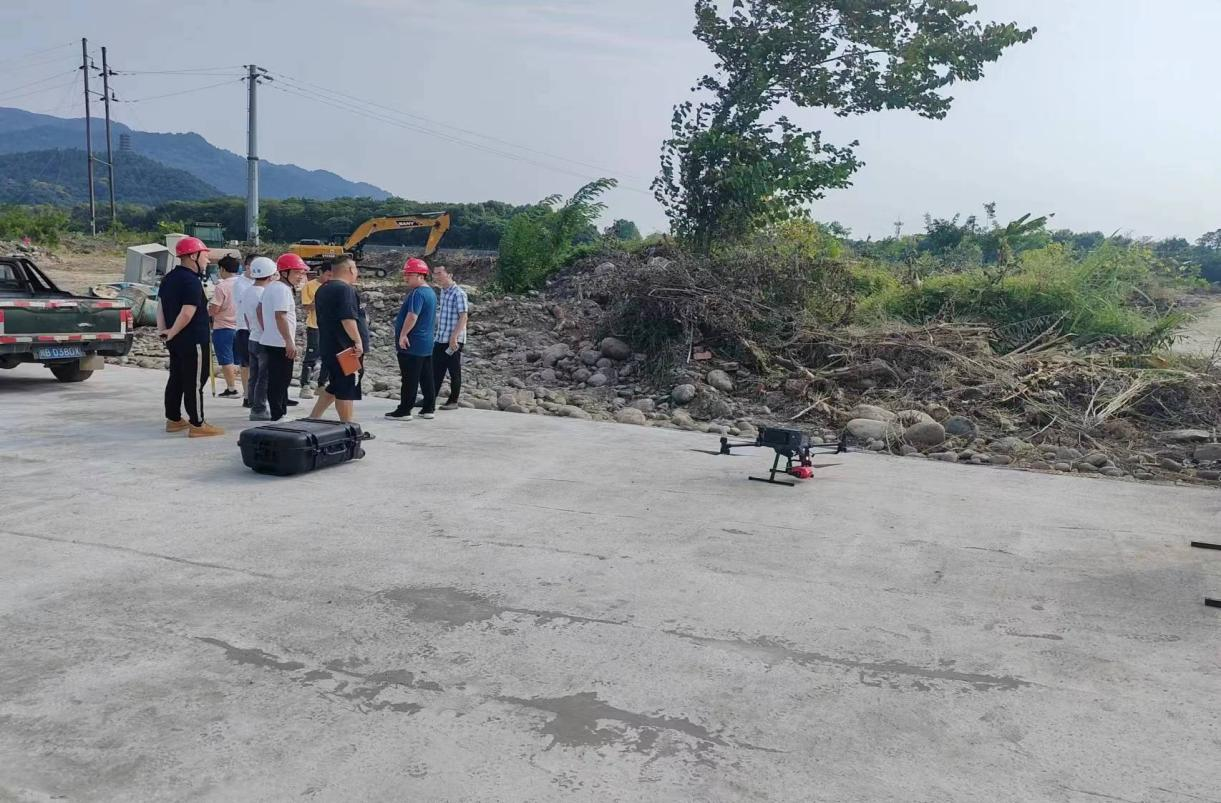

积极沟通协调。邀请都江堰岷江水务集团有限公司相关人员进行现场查勘,科学研判,确定自来水管位置,明确红线范围;加强各方协作,对工程原始地形地貌进行联合测量,并通过多次复核轴线,形成测量成果。目前,全段轴线标识已完成。
强化安全管理。先后召开项目建设会议、安全生产专题会议,学习传达水利工程质量及水利工程建设安全生产相关文件精神,加强与地方部门联系,将项目现场应急广播、视频系统,接入市水务局防汛系统,为工程顺利进行提供安全保障。
落实主体责任。明确主体责任,由业主、设计、监理、施工四方进行现场设计交点,明晰施工定位,同时,召开设计交底会及施工图纸会审会议,对施工图设计加深理解,明确建设目标、工程特点、工程质量和技术标准,为项目全面开工建设提供了有力的技术保障。
目前,三通一平已完成,前期施工准备工作已就绪。

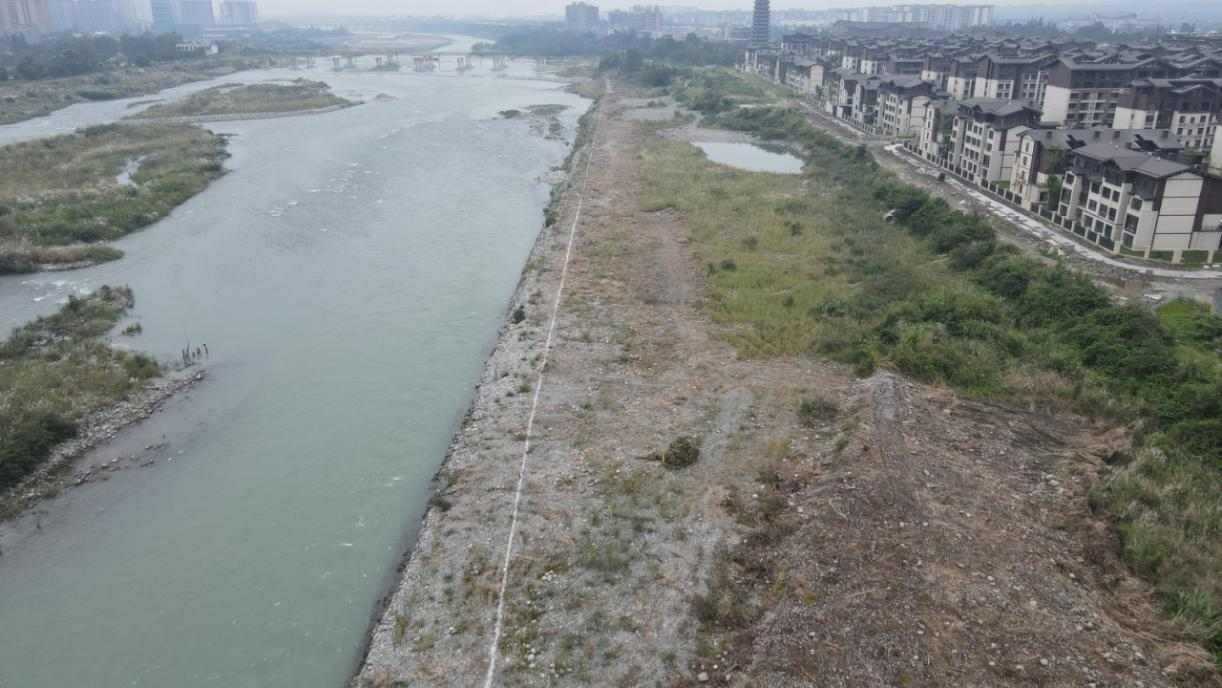

渠首排洪护岸项目起于外江小罗堰出口,途径鲤鱼沱大桥,止于青城桥上游,工程共计修复护岸总长1.98公里,占地总面积27.32公顷,预计工期5个月。该工程既保障了都江堰灌区的部分水利设施得以充分利用,为灌区社会经济发展提供基础性动力,又保障了灌区人民群众生命财产安全,促进沿线区域稳定可持续发展。(供稿:规划计划建设处、都江堰渠首管理处)
