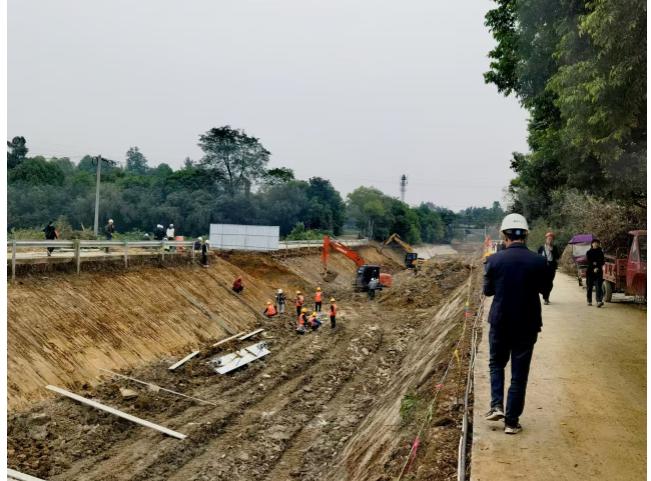

10月24日,“轰隆隆……唝唝唝……哐当当……”黄色挖掘机如铁甲兽般来来回回、穿梭在杨柳引水渠工段,3.6公里引水渠彩旗飘扬、人头攒动,曾理处长带领黑龙滩水库大坝除险加固工程(简称除险加固工程)现场管理办公室施工组管理人员现场办公,落实处党委“关于按照国债项目管理办法和资金管理办法要求,督促建设进度、严抓工程质量、树牢安全防线,争分夺秒抢抓建设工期,全力冲刺11月20日杨柳引水渠达到过水条件,确保2025年灌区春灌用水”的部署。这标志着黑龙滩水库大坝除险加固工程建设进入到备战运行的新阶段。

难题多责任大,我们怎么办?

强推进专题工作会讨论环节,大家开诚布公反映问题,寻求解法。“引水渠岸线长,项目施工临时用地,涉及农民赔偿难题,协调起来恼火啊,我们都跑了好多趟了。”协调组的同志诉说着自己的无奈。

“一个月完成引水渠区域工程工期太紧啦!看,一是10月21日才停水,因3.6KM渠底、渠坡破损部分点多,积水深排水量大;二是渠底、渠坡、7座人行桥、节制闸闸房的拆除重建;三是更换启闭机和闸门,整治4座穿渠涵洞……整体工程量大”,施工方皱着眉头。

“几个工地全面开工,施工方力量不足、精兵强将难以多方兼顾,推进困难、监管起来力不从心,烧脑啊!”监理发言。

“截止今日8时,水库库容2.53亿m³,水库每日出水(含蒸发量)65万m³,为确保2025年春灌开闸时水库蓄水满足灌区需要,建议最迟11月中旬末应开启引蓄水工作”供水科科长王健康汇报。

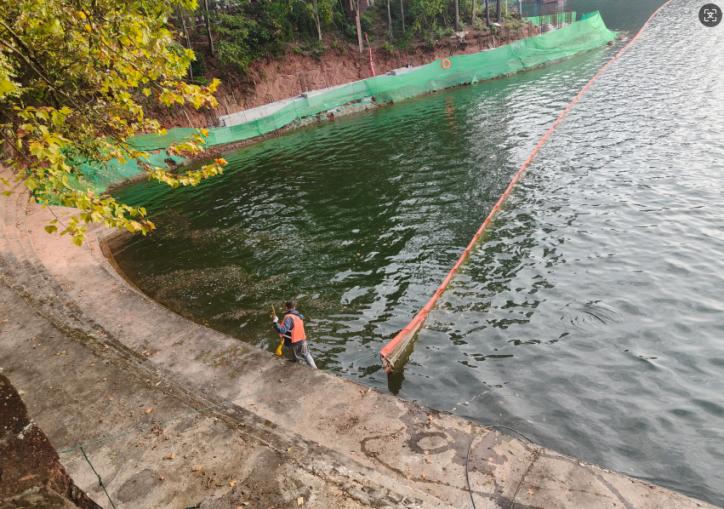

“黑龙滩灌区特别是黑龙滩水库生态环境保护工作责任重大,我们要一手抓项目建设推进工作,一手抓好在建工程环境保护源头治理工作,补齐短板、认真抓好落实……”分管领导指示。

黑龙滩管理处党委书记、处长曾理强调,务必全面贯彻全省国债水利项目推进工作会精神,统一思想,清晰认识除险加固项目工作的重要意义,全力冲刺2024年12月底完成黑龙滩除险大坝加固工程的目标,11月20日杨柳引水渠工程达到过水条件、确保2025年灌区春灌用水,为灌区经济稳定发展和社会大局稳定,推动治蜀兴川再上新台阶做出水利人的贡献!

曾理处长指出,提得出问题,说明大家是用心在搞建设,有问题就有解药,办法总比困难多,困难才是我们进步的阶梯。贯彻落实好党的二十届三中全会《决定》及省委十二届六次全会精神,对照《黑龙滩水库大坝除险加固项目工程建设现场管理机构的通知》工作职责,组织参建各方形成合力,锚定目标倒排工期,强化“人、机、料”等要素保障,克服一切不利因素迎接挑战,采取措施分解工程难题,树立必胜信心敢啃硬骨头,圆满完成组织交给我们的任务。



抢工期保民生,我们这么干!

习近平总书记说,“民生为上,治水为要,要尊重科学、审慎决策、精心施工”。我们要把惠及人民群众的圆梦工程、民生工程切实搞好,让老百姓喝上干净甘甜之水。智慧的仁寿人民开创了“引来岷江水,灌溉万顷田”的历史先河,守护好黑龙滩水库一湖碧水“撸起袖子加油干”,是时代赋予我们这一代水利人的光荣使命,更是我们向新时代作出的庄严承诺。

协调难,我们这么干——抓政策宣讲,发扬“三顾茅庐”精神。由分管领导牵头,对接乡镇、村社负责人,开展“走上门答疑解惑,携起手创美好龙滩”为民办实事主题活动,圆满解决。

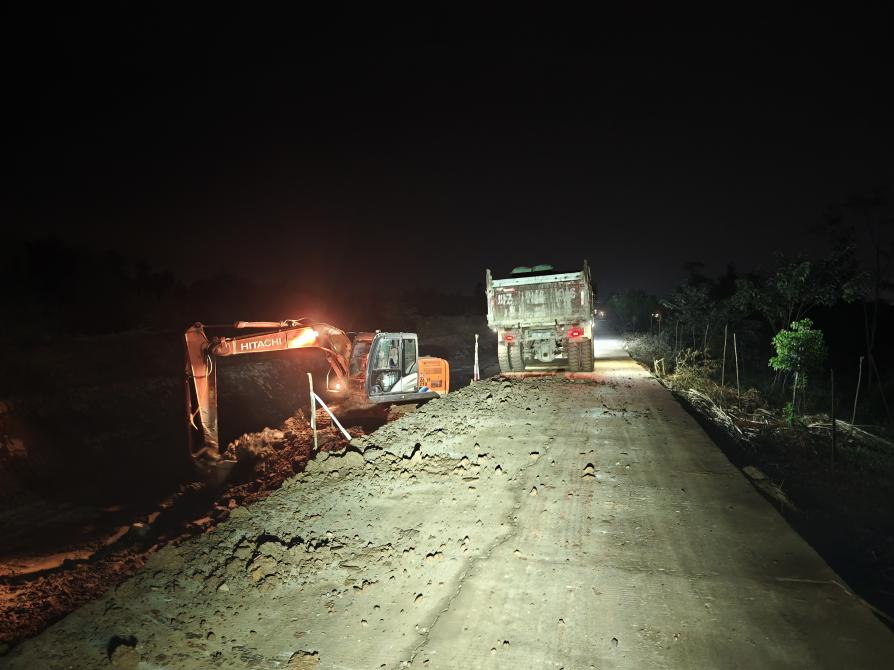

施工难,我们这么干——抓有的放矢,试点“企管机制”。由处长牵头,分管领导、项目组长赴现场靠前指导并在工作群全程“蹲守”跟进。根据施工方推进缓慢的系列难题,针对引水渠渗水问题指导开挖集水井、引水沟,水泵引流;人行桥拆建工作、节制闸启闭机、闸门更换及穿渠涵洞整治工作,指定业务能力强的管理人员定向对接指导;针对“力量弱、工期紧”加强督促施工方调剂人员“轮班制不停业”,优化机制“白+黑”保质保量抓好工程进度。

监管难,我们这么干——勤开会抓突破、巧设“老带新”三人团。处领导牵头,充分利用“蜀水先锋——党建进工地”这个金字招牌,发挥基层党组织战斗堡垒作用和先锋模范作用,引领水利建设者进一步发扬“三敢三善”精神,召集参建各方及时召开攻坚例会,“瞄准病因、靶向治疗”,2名底蕴深厚的高级工程师与1名对口专业的新生代将实践与现代科学深入融合,有力推进工程进度。

蓄水急、抓环保,我们这么干——“精打算+练内功”“专班+志愿”提炼两腿发力的“π”型模式。处长牵头,分管领导督促,业务负责人落实倒排工期,根据各自业务内容计算工作任务,指导并抓好相关培训工作,全面提高干部职工业务能力,持续抓好水保专班及全处志愿服务融合,高质量完成水质保护和在建工程等环保督察及后期引蓄水工作实效。

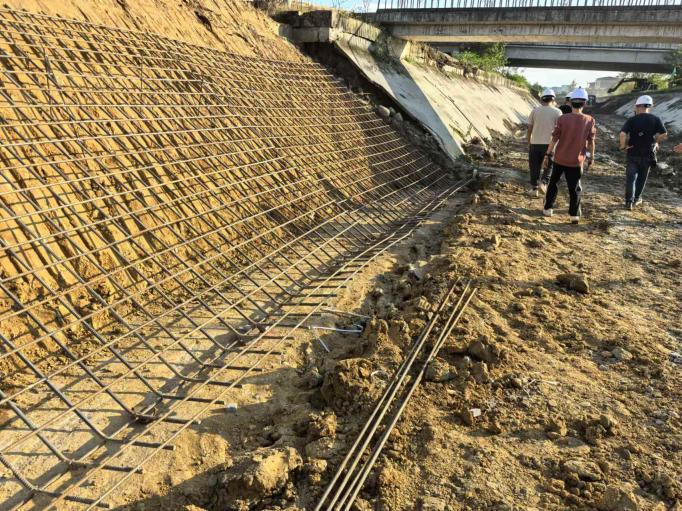

经由处党委精心谋划、统筹协调,参建各方通力协作,全处干部职工鼎力配合,构建出“业主单位牵头,参建各方共同参与,党员干部全面覆盖”的工作格局,自10月21日开始施工以来,目前已清除沿线杂灌和防护网,左岸各桥台基础也已验收完毕并进入了桥台混凝土浇筑阶段,3号桥基础钢筋验收,1号、3号、5号右岸桥台基础验收,沿线挡墙有序浇筑,工程推进情况形势良好,不断书写中华民族治水安邦、兴水利民的新篇章。 (供稿:黑龙滩管理处)
