抓黄金时机抢岁修 筑水利堤防护安澜
——彭州水利管理站全力推进岁修工作

访问次数 : 发布时间:2024-11-12 09:30 打印

转发到:

为切实做好2024年度岁修工作,提升干渠输供水能力,保障水利工程安全运行,自10月22日限流以来,彭州水利管理站抢抓施工黄金期,积极开展岁修工作,确保岁修工作按时高效圆满完成。

加强组织领导,注重统筹协调。一是为保障岁修工作顺利进行,彭州水利管理站高度重视,迅速响应,成立2024年维修养护项目现场管理工作小组,明确责任,落实到人。二是积极与用水户、地方政府沟通协调,通报水情、施工进度,统筹调水,避免用水矛盾,确保供水安全。

开展隐患排查,梳理岁修清单。10月22日,干渠限流当日,彭州水利管理站分为两组,就渠道护坡受损、渠底冲刷、河道淤积、分水制口进水闸和工业取水口淤堵等情况进行全面排查,形成清单。10月25日,进水减少,水位降低,彭州水利管理站再次对干渠进行排查,并完善岁修方案。

明确施工重点,抢抓施工工期。由于时间紧、任务重、停水时间短、点位分散,为按期完成岁修任务,彭州水利管理站紧盯岁修关键时间节点,牢牢把握岁修进度,按照“先重后轻、先下后上”的施工原则,倒排工期,并采取“多项目进行、多点位开工、多班组参与”的方式进行渠道清淤、分水制口进水闸清淤、桥墩清障、护坡修补、水尺清洗等水下项目施工。同时,工作组成员严施工“质量关”、绷紧“安全弦”,值守施工现场,安排施工工序,加强安全管理,确保工程质量。

截至11月6日,彭州水利管理站实施干渠护坡零星补烂63处、桥墩清障32处、渠道清淤约5800立方米、水文设施维护29处,岁修工作水下工程部分已全部完成。

下一步,彭州水利管理站将继续锚定目标,全力以赴做好岁修工作水上工程项目,为来年灌区用水和防汛抗旱打下坚实基础。

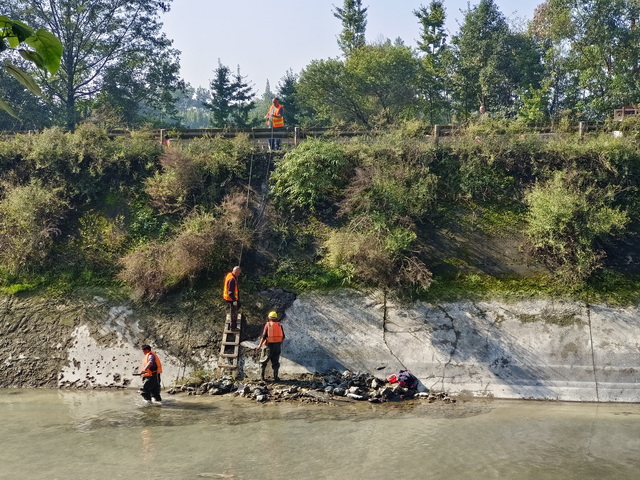

干渠护坡修补

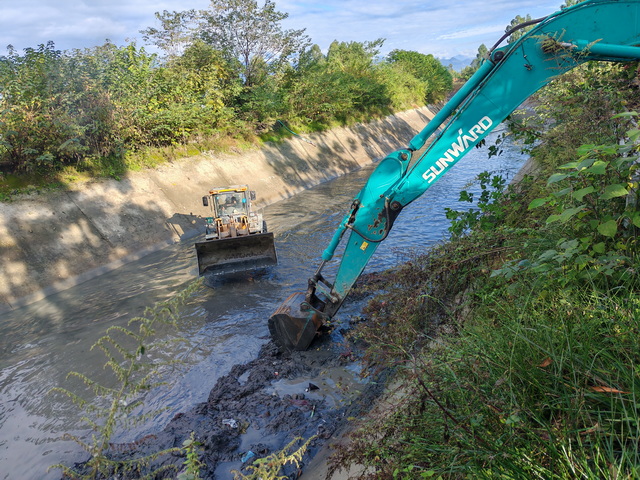

渠道清淤

分水制口清淤

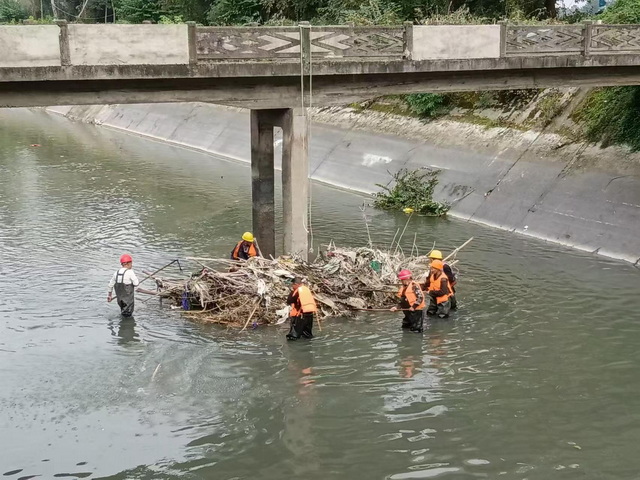

桥墩清障

水尺清洗

(供稿:彭州水利管理站)
