2023年2月9日,按照都江堰灌区冬修停水计划安排,东风渠灌区持续高水位、大流量运行近两年的走马河系相继断流。鉴于工程常年满负荷运行,可能造成工程病害和水毁隐患,我处高度重视,提前安排部署好本次停水期对走马河系的全面巡视检查工作。
随着河道水流逐渐消退,我处立即组织幸福水利管理站、郫都水利管理站和金牛水利管理站对走马河、徐堰河、沱江河和清水河共计127公里河道及100余处建筑物进行拉网式检查,共发现工程病害及水毁情况10处。

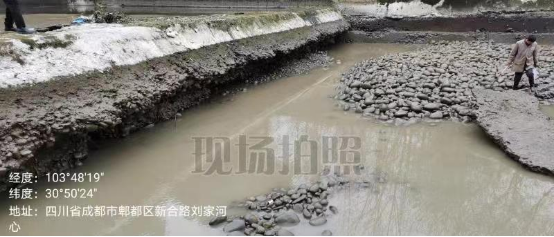

险情就是命令,时间就是效益,按照轻重缓急和分类施策的基本原则,我处工程运管理科负责人迅速带领工程技术骨干赶赴现场,对存在病害和安全隐患的10处工程现场逐一进行复核评估,科学研判后分类处理:对水毁破坏和危害程度较小的6处工程,列入本年度维修养护计划,择机实施;对涉及地方工程建设的2处工程,通过协调,委托由地方建设单位一并修复;另有2处工程水毁情况较为严重:一是清水河皮家堰堰坝下游固床埂以下河床受水流冲刷,基础悬空,危及整座堰坝和两河口枢纽闸的安全;二是徐堰河2+010-2+130左岸干砌卵石护岸垮塌,影响工程安全和输供水安全。
走马河系是东风渠灌区的高速输供水通道,直接影响着成都中心城区生活供水安全和灌区农业灌溉安全。为避免水毁危害进一步扩大,全力保障灌区工程安全和输供水安全,我处综合考虑并将有关情况报分管领导和中心运管处批准后,决定对上述两处险情实施应急抢险处置。期间,我处分管领导和中心领导亲临现场,检查和指导抢险工程实施。
由于本次停水期只有15天,为快速高效地处置险情,我处工程技术人员和应急抢险技术专家驻守现场、靠前指挥,同步动态制定抢险方案,指导抢险队伍实施抢险处置。截至2月23日,上述2处委托地方修复的工程和2处由我处实施的应急抢险工程已全部完成,走马河系已具备通水条件。
在处领导班子的高度重视和安排部署下,我处工程技术人员克服断流时间短、巡查战线长的困难,圆满完成了本次走马河系冬修断流的巡查任务,科学有效地及时处置了工程病害和水毁隐患,充分展示了东风渠管理处工程运行管理战线职工主动担当、能打胜仗的水利铁军精神。

清水河皮家堰堰坝固床埂基础冲刷悬空现状

清水河皮家堰堰坝固床埂应急处置后现状

徐堰河2+010-2+130护岸应急处置后现状
