人民渠石亭江涵洞度汛应急抢险主体工程顺利完工

访问次数 : 发布时间:2011-06-09 00:00 打印

转发到:

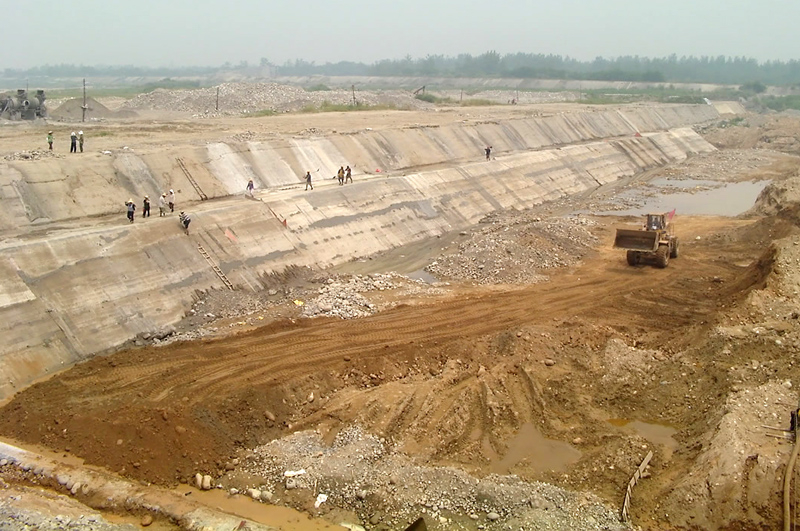

          经过35天的浴血奋战,6月5日,人民渠一处顺利完成人民渠石亭江涵洞度汛应急抢险工程消能防冲深齿墙段约200米及右岸水毁护坡修复的施工任务,至此,今夏人民渠石亭江涵洞度汛应急抢险主体工程顺利完工。     受去年“8.13”、“8.19”洪水泥石流影响,人民渠干渠穿石亭江涵洞严重毁损,下游基础约200余米完全裸露并悬空3米左右,下游护岸约40米垮塌,一旦今年汛期石亭江发生较大洪水,该涵洞极有可能垮塌,造成人民渠干渠输水中断,将严重影响下游灌区300余万亩农田及十余家重点企业的输供水。     为保障灌区人民群众正常的生产生活秩序,确保灌区防汛安全和输供水安全,人民渠一处及早谋划。在水毁工程修复项目和资金尚未下达的情况下,厅局组织专家及工程技术人员专题研究工程度汛应急抢险方案,于4月26日前完成抢险方案设计工作,4月27日通过省水利厅组织的专家审查,应急抢险工程于5月1日正式开工建设。     省水利厅、农水局、都管局领导高度重视人民渠石亭江涵洞应急抢险工程实施工作。5月11日,省水利厅党组成员、副厅长张强言深入工程施工现场指导工作。4月下旬,省水利厅原副厅长谢成荣、原总工程师杨健现场查看工程水毁情况。5月6日,都管局局长刘道国检查指导应急抢险实施进展情况。     通过精心组织,建设各方克服时间紧、任务重、压力大等诸多困难,加班加点,通力合作,安全圆满地完成了抢修任务。由于施工水文地质条件较差,应急修复工程的基础开挖遇到了很多困难,一是在基础开挖中,基础面层为淤泥,下层为黄泥夹石,齿墙斜面渗透水很大,开挖土方遇雨水变为泥浆,且随挖随垮;二是在施工排水上,地下水沿开挖后的边坡呈散漏状浸水,排水困难并影响浇筑质量;三是齿墙基础的浇筑过程中,基槽墙身土质松散,垮塌严重,立模困难;四是5月正至农忙,农村劳动力输出紧张;五是施工过程中雨天较多,对施工进度造成一定影响。对此情况,现场工程技术人员经过认真研究讨论,通过业主、监理、施工单位的共同努力,及时提出了切实可行的解决方案,确保了工程建设的正常进行。     据统计,人民渠石亭江涵洞度汛应急抢险工程目前共完成清淤5000立方,挖土9500立方,砂砾石回填5000立方,级配卵石回填2000立方,砼浇筑2600立方。6月中旬前实施完成相关扫尾工作。
