电站运维中心检维队“五一”期间连续奋战
圆满完成跨站抢修攻坚任务

访问次数 : 发布时间:2025-05-04 12:00 打印

转发到:

在“五一”假期期间,电站运维中心检维队(以下简称“检维队”)主动放弃休假,昼夜奋战在合江电站3号机组A级检修一线。然而,5月3日凌晨,岩堰电站1号机组突发制动器故障,导致下机架组合梁严重变形,直接威胁机组安全运行。面对双重任务压力,检维队迅速响应、科学统筹,仅用四个工作日完成抢修任务,创造了“零返厂、少拆机、零延期”的抢修奇迹,减少电量损失超115万千瓦时,彰显了铁军担当。

临危受命,双线作战显担当

原定于5月8日完成的合江电站3号机组大修已进入盘车关键阶段。岩堰电站突发事故后,检维队立即组织技术骨干赶赴现场。经勘查,故障原因为制动器基础螺栓松动,导致刹车扭力撕裂焊接缝、组合梁变形。若按常规方案返厂修复,需耗时30天以上。面对严峻形势,检维队果断决策,抽调精锐力量组成突击队,同步推进两站抢修任务,确保发电损失最小化。

技术攻坚,创新方案破难题

针对下机架变形这一技术难题,检维队创新提出“原位动态校正+局部强化”方案:

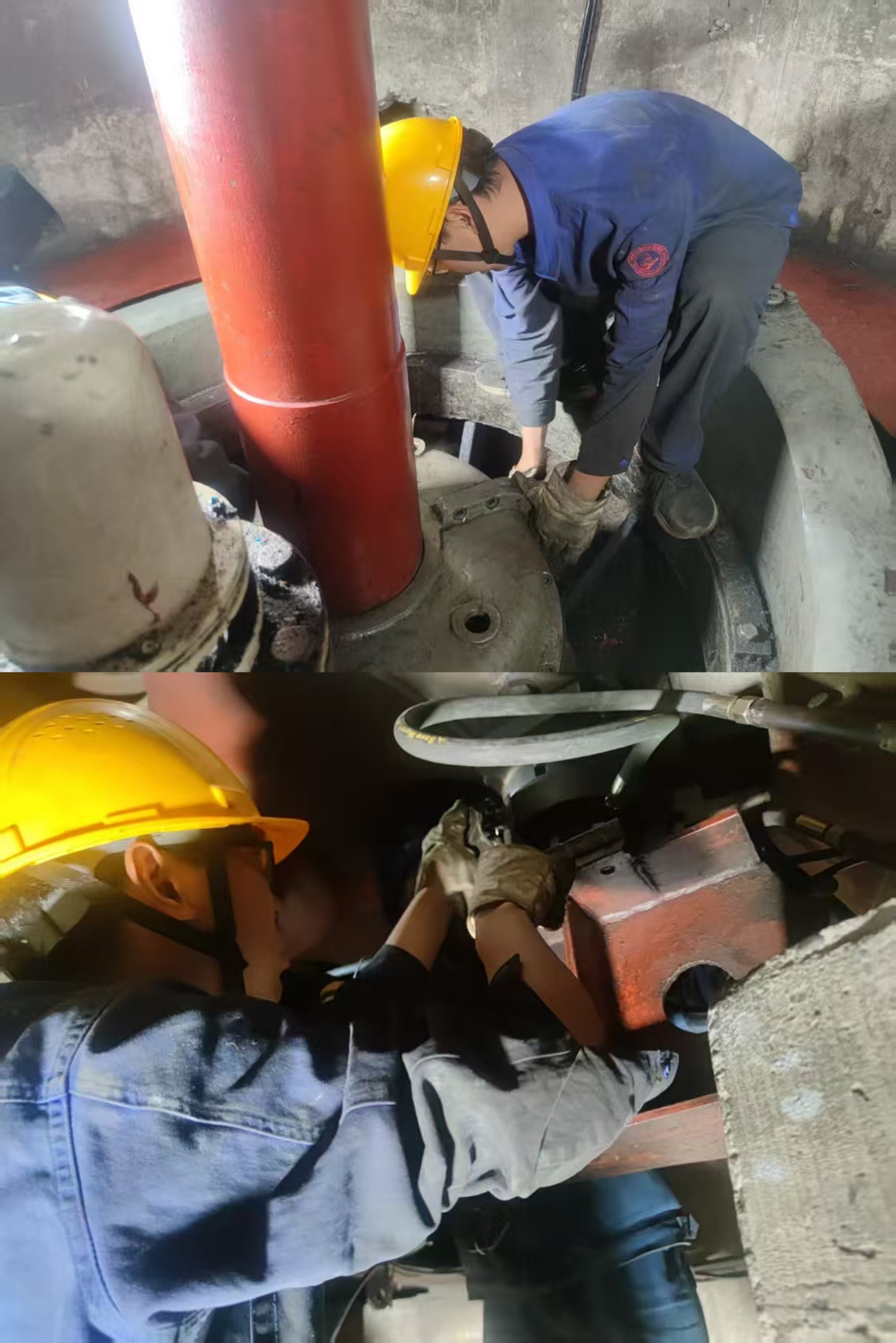

第一步:多向同步施压。采用液压千斤顶群组多点逆向施力,结合火烤消应力技术,动态监测形变恢复数据。

第二步:加固工艺升级。对断裂面进行焊接加固,并在关键受力部位加装10mm加强板,显著提升结构强度。

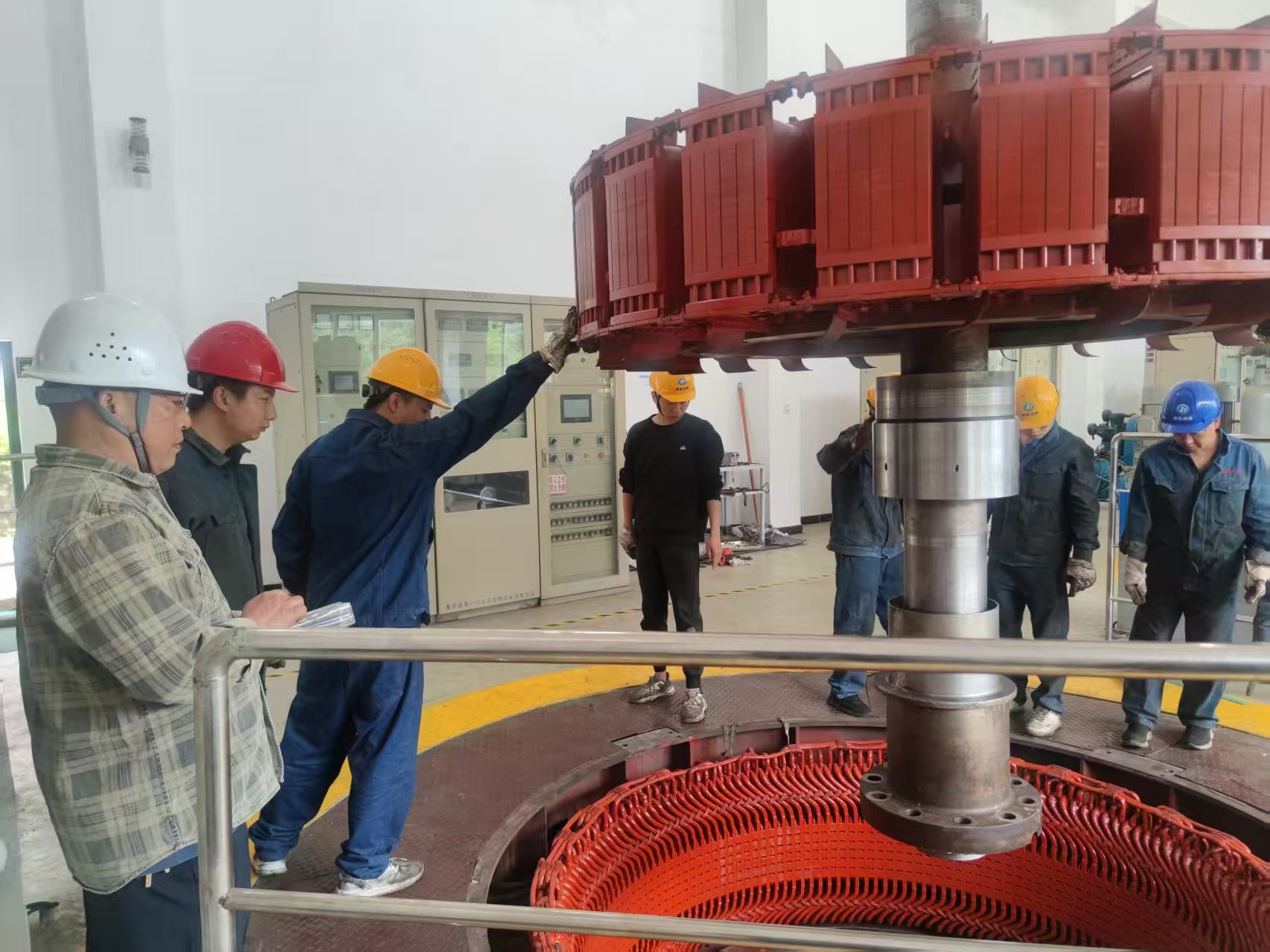

完成机架修复后,检维队还对制动器进行了全面维修,重新调整导轴瓦间隙。同时,举一反三,对其余两台机组展开隐患排查,确保同类问题不再发生。

高效协同,勇闯难关

5月7日18时,岩堰电站1号机组开停机制动试验一次成功,振动值、瓦温等关键参数全部达标,变形部位无位移,较常规方案提前30天恢复发电。与此同时,合江电站3号机组大修主线进度未受明显影响,预计5月12日可按期投产。此次抢修任务实现了“技术零缺陷、安全零事故、进度零延误”的目标,为电站挽回巨额经济损失。

重返战场,冲刺最终目标

目前,检维队已全员返回合江电站大修现场,继续以“关键时刻顶得上、技术难题拿得下”的硬核作风,向着机组按期投运发起最后冲刺。此次跨站抢修战役,再次证明了检维队是一支能打硬仗、善打胜仗的铁军队伍。
